全力推进奎屯河引水工程项目建设
(胡杨融媒记者 田歌 彭兴虎 通讯员 向霆 赵茜雯)3月22日,在奎屯河引水工程大坝及溢洪道项目现场,机器声隆隆,施工车辆来回穿梭,一派火热的施工景象。

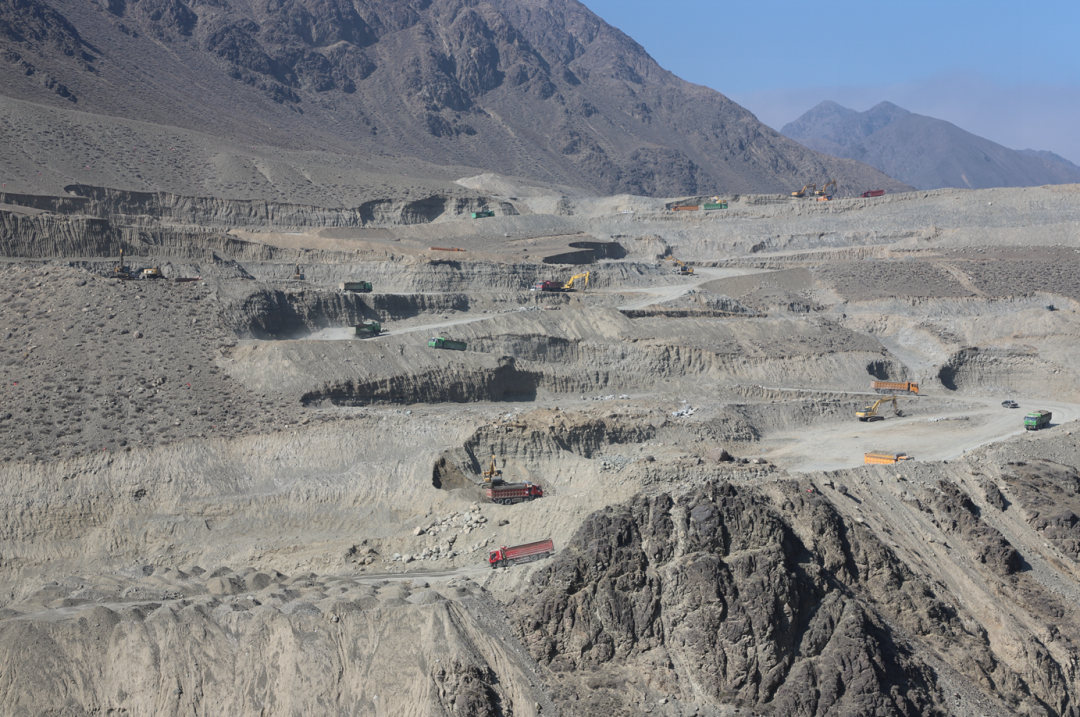

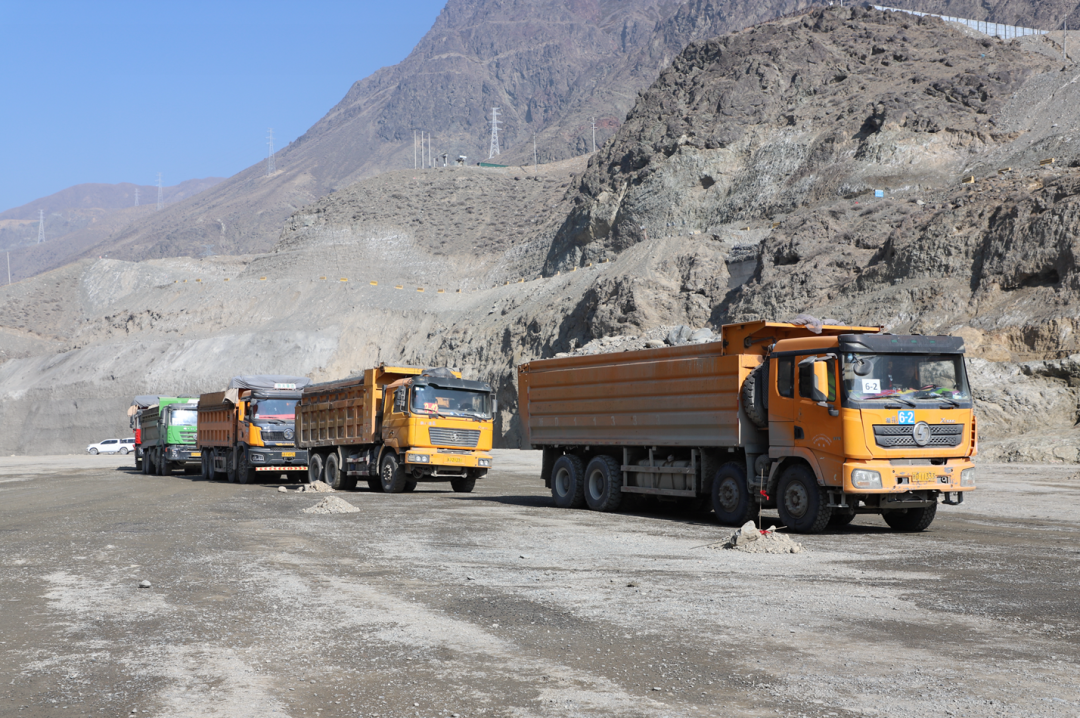

奎屯河引水工程大坝及溢洪道项目于今年3月6日全面复工,计划填筑方量430万立方米,填筑高程1400米。目前,项目投入运输车辆一百余辆,大型工程机械35台。
“现在每天的填筑量大概在18000立方米左右,这几天还在增加施工车辆和机械,预计高峰期运输车辆可以达到150辆左右,填筑方量可以达到25000~30000立方米。”新疆北方建设集团有限公司奎屯河引水工程管理部党支部书记马博鑫说。
为保证工程质量,现场质量检测人员选取点位,对大坝填筑料铺料厚度、大坝表面平整度、大坝相对密度和大坝渗透系数等进行检测。
新疆银通建设监理有限公司监理工程师杨恒刚说:“我们严格对照设计指标和规范要求,每5000立方米做一个检测点位,通过三家检测机构检测保证大坝的填筑质量。”
在奎屯河引水工程引水隧洞二标施工现场,几名工人正互相配合,通过钻孔打眼装填火工用品,爆破进行洞室开挖。
据了解,奎屯河引水工程山区引水隧洞二标总长3420米,共投入五台自卸车,三台装载机,两台挖机,施工人员48人。截至目前,隧洞上下游共完成挖掘2545米。
“现在上游下游每天可以挖进8.8米,预计今年12月30日能够贯通。”奎屯河引水工程引水隧洞二标项目副经理李威说。
奎屯河引水工程总投资40.0701亿元,是国家“十三五”172项重大水利工程之一,也是兵团在建的最大单体水利工程,包括将军庙水利枢纽、山区引水系统、出山口引水系统和团结干渠改建等。该工程竣工后具有灌溉、供水、兼顾防洪发电等综合效益,控制灌溉面积175.5万亩,对促进区域经济和社会可持续发展具有重大意义。
“奎屯河引水工程施工高峰期时,参与工程人数将达到2500人。通过各参建单位的共同努力,有望实现首台机组2024年底至2025年初发电,2座电站8台机组2025年初发电的目标。”奎屯河引水工程建设管理局副局长聂玉山说。
